مراحل گامبهگام دریافت جواز ساخت سوله و پایان کار
اگر قصد ساخت سوله برای کارخانه، انبار یا کارگاه خود را دارید، اولین و مهمترین گام قانونی پیشروی شما دریافت جواز ساخت است. بسیاری از کارفرمایان تصور میکنند مالکیت زمین بهتنهایی برای شروع عملیات ساختمانی کافی است، در حالی که بدون طی مراحل قانونی و اخذ مجوز ساخت سوله از مراجع ذیصلاح، پروژه در معرض توقف، جریمه یا حتی تخریب قرار میگیرد. در این راهنما، تیم آریاسوله مسیر کامل دریافت جواز ساخت تا اخذ پایان کار را قدمبهقدم و بر اساس تجربه اجرای پروژههای صنعتی توضیح میدهد تا پیش از شروع ساخت، با مدارک، مراجع و هزینههای هر مرحله آشنا شوید.
جواز ساخت سوله چیست و چرا نمیتوان از آن صرفنظر کرد
جواز ساخت سوله مجوزی رسمی است که پیش از شروع هرگونه عملیات ساختمانی، از سوی مرجع ذیصلاح (شهرداری، بخشداری یا شرکت شهرکهای صنعتی) صادر میشود و تایید میکند که ساخت سازه مطابق با کاربری زمین، ضوابط شهرسازی و مقررات ملی ساختمان انجام خواهد شد. این مجوز صرفاً یک برگه اداری نیست؛ سند حقوقی است که مالکیت قانونی سازه، امکان اخذ انشعابات و اعتبار ملک برای معامله یا وثیقهگذاری را تضمین میکند.
برخی کارفرمایان، بهخصوص در پروژههای خارج از محدوده شهری یا در زمینهای کشاورزی، تصور میکنند مالکیت زمین کافی است و نیازی به جواز ساخت ندارند. این تصور اشتباه در عمل هزینههای جبرانناپذیری به همراه دارد:
- توقف پروژه: مراجع نظارتی میتوانند در هر مرحله از ساخت، عملیات را متوقف کنند.
- جریمه سنگین: پرونده به کمیسیون ماده ۱۰۰ شهرداری ارجاع میشود و جریمه بر اساس متراژ و نوع تخلف تعیین میشود.
- قلع و قمع سازه: در صورت ساخت در حریم ممنوعه یا کاربری غیرمجاز، حکم تخریب کامل صادر میشود.
- محرومیت از انشعابات: بدون جواز، امکان دریافت انشعاب آب، برق و گاز صنعتی وجود ندارد.
- بیاعتباری حقوقی: سوله فاقد جواز، در عمل قابل فروش، رهن یا استفاده بهعنوان وثیقه بانکی نیست.
نکتهای که کمتر به آن توجه میشود این است که مقررات و مجوزهای سوله سازی در ایران بر اساس نوع کاربری زمین (صنعتی، کشاورزی، تجاری) و موقعیت جغرافیایی پروژه (داخل بافت شهری، حریم روستا یا شهرک صنعتی) متفاوت است. به همین دلیل، پیش از هر اقدامی باید نوع دقیق مجوز مورد نیاز پروژه خود را مشخص کنید، موضوعی که در بخشهای بعدی بهطور کامل بررسی میشود.
پیشنیازهای قبل از اقدام برای جواز ساخت
پیش از مراجعه به هر مرجعی برای دریافت جواز ساخت، باید چند بررسی اولیه را روی زمین و پروژه انجام دهید. نادیده گرفتن این مرحله باعث میشود مدارک بعداً رد شوند یا فرآیند اخذ مجوز ساخت سوله چند ماه به تعویق بیفتد.
| پیشنیاز | توضیح | چرا اهمیت دارد |
|---|---|---|
| کاربری زمین | باید مشخص شود زمین صنعتی، کشاورزی یا تجاری است | نوع کاربری، مرجع صادرکننده جواز را تعیین میکند |
| وضعیت مالکیت | سند رسمی، قولنامه یا واگذاری شهرک صنعتی | بدون احراز مالکیت، هیچ مرجعی درخواست را بررسی نمیکند |
| تطابق با طرح شهری یا هادی روستا | بررسی نقشه کاربری در طرح تفصیلی یا طرح هادی | ساخت خارج از پهنهبندی مجاز، منجر به رد درخواست میشود |
| بررسی حریمها | فاصله از رودخانه، خط انتقال نیرو، خط گاز، راه اصلی | ساخت در حریم ممنوعه، حتی با مدارک کامل، مجوز نمیگیرد |
| مساحت و نوع سازه | تعیین متراژ تقریبی و کاربری داخلی سوله | تاثیر مستقیم بر نیاز به مجوز محیطزیست یا صمت دارد |
قبل از تشکیل پرونده، این موارد را هم حتماً بررسی کنید:
- استعلام عدم بدهی و خلافی از شهرداری یا بخشداری منطقه
- مشورت با مهندس طراح برای برآورد اولیه امکانسنجی سازه روی زمین موردنظر
- بررسی وجود یا نبود تاسیسات زیربنایی مانند آب، برق و راه دسترسی
اگر زمین شما در محدوده یکی از شهرکهای صنعتی قرار دارد، این پیشنیازها با مسیر عمومی تفاوتهایی دارد که در ادامه مقاله بهطور مجزا بررسی میشود.

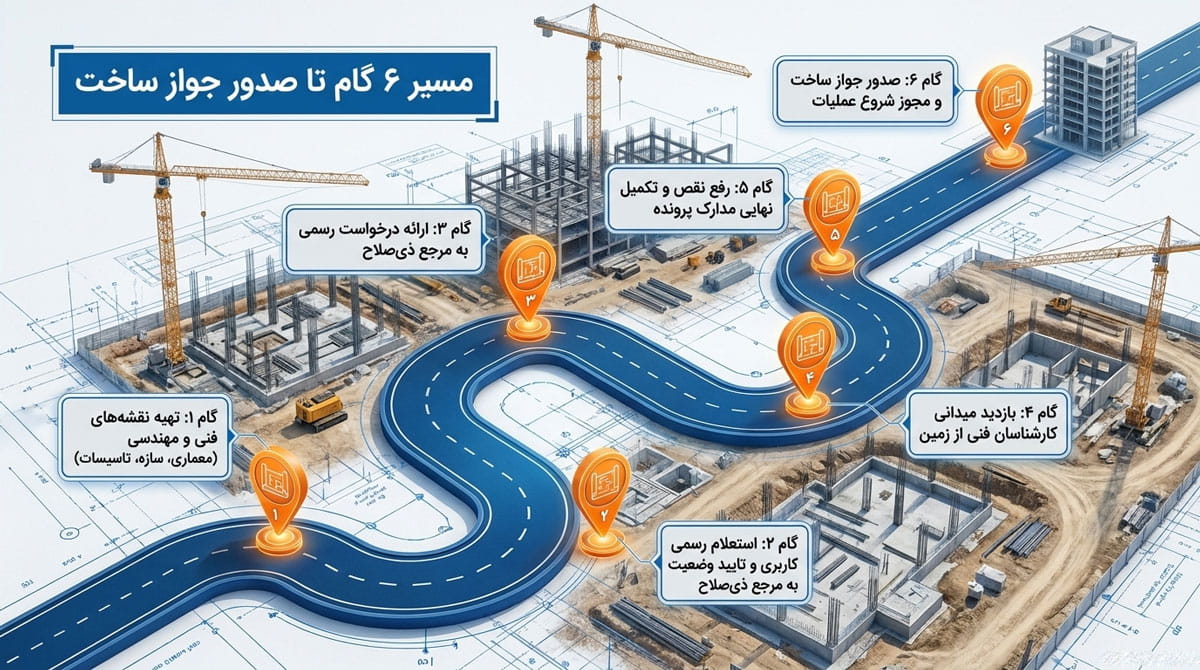

مراحل گامبهگام دریافت جواز ساخت سوله

پس از تکمیل پیشنیازها، فرآیند اخذ جواز ساخت سوله طی شش مرحله اصلی انجام میشود. ترتیب این مراحل معمولاً ثابت است، اما زمان طی هر مرحله بسته به شهر و نوع پروژه متفاوت خواهد بود.
- تهیه نقشههای فنی و مهندسی
نقشه معماری، سازه و در صورت نیاز نقشه تاسیسات باید توسط مهندس دارای پروانه اشتغال تهیه شود. در این مرحله باید نوع اسکلت سازه (فولادی یا بتنی) هم مشخص شود، چون این انتخاب مستقیماً بر محاسبات و هزینههای بعدی اثر میگذارد. - استعلام کاربری و وضعیت زمین
استعلام رسمی از شهرداری، بخشداری یا اداره ثبت اسناد برای تایید کاربری مجاز زمین و نبود بدهی یا خلافی. بدون این استعلام، پرونده در مراحل بعدی متوقف میشود. - ارائه درخواست به مرجع ذیصلاح
بسته به موقعیت پروژه، درخواست باید به شهرداری، بخشداری، اداره صنعت، معدن و تجارت یا شرکت شهرکهای صنعتی استان ارائه شود. مراجعه به مرجع نادرست، تنها باعث اتلاف وقت میشود. - بازدید کارشناسان فنی از محل
کارشناسان مرجع صادرکننده از زمین بازدید میکنند تا تطابق نقشهها با وضعیت واقعی زمین، رعایت حریمها و امکان اجرای پروژه را تایید کنند. - رفع نقص و تکمیل مدارک
اگر کارشناسان ایراداتی در نقشه یا مدارک تشخیص دهند، متقاضی باید اصلاحات لازم را انجام دهد. این مرحله ممکن است چند بار تکرار شود تا مدارک به تایید کامل برسد. - صدور جواز ساخت
پس از تایید نهایی، جواز ساخت صادر میشود. این سند شامل مدت اعتبار، شرایط اجرا و تعهدات مالک است و از این پس، عملیات ساختمانی زیر نظر مهندس ناظر آغاز میشود.
مدارک مورد نیاز برای اخذ جواز ساخت
مدارک لازم برای دریافت جواز ساخت سوله در همه پروژهها یکسان نیست، اما یک هسته مشترک وجود دارد که در تمام مسیرها باید ارائه شود:
- سند مالکیت یا مدرک واگذاری زمین
- نقشههای معماری و سازهای تاییدشده توسط مهندس دارای پروانه اشتغال
- استعلام کاربری زمین از مرجع مربوطه
- کارت ملی و شناسنامه مالک یا نماینده قانونی
- طرح توجیهی اقتصادی (برای پروژههای صنعتی)
- تاییدیه محیطزیست، در صورتی که فعالیت داخل سوله آلایندگی صوتی، شیمیایی یا زیستمحیطی داشته باشد
برای پروژههای صنعتی، معمولاً جواز تاسیس از وزارت صمت هم به مدارک بالا اضافه میشود؛ این جواز باید پیش از تشکیل پرونده جواز ساخت اخذ شده باشد.
تفاوت مسیر اخذ مجوز در شهرک صنعتی، حریم شهر و روستا
مرجع صادرکننده و مدارک تکمیلی، بسته به موقعیت زمین تفاوت قابلتوجهی دارند:
| موقعیت پروژه | مرجع اصلی | مدارک تکمیلی | نکته کلیدی |
|---|---|---|---|
| شهرک صنعتی | شرکت شهرکهای صنعتی استان | جواز تاسیس از وزارت صمت، قرارداد واگذاری زمین، تاییدیه نقشه توسط مهندس ناظر شهرک | پرداخت حق بهرهبرداری و عقد قرارداد با شرکت شهرک صنعتی الزامی است |
| داخل محدوده یا حریم شهر | شهرداری منطقه | استعلام عدم خلافی، تاییدیه سازمان نظام مهندسی | باید با طرح تفصیلی و پهنهبندی شهرداری مطابقت داشته باشد |
| روستا و خارج از حریم شهر | بخشداری یا بنیاد مسکن | تاییدیه طرح هادی روستا، استعلام از جهاد کشاورزی در صورت کاربری کشاورزی | مسیر معمولاً کوتاهتر است اما محدودیتهای حریم رودخانه و راه باید دقیق بررسی شود |
انتخاب مسیر درست از همان ابتدا، از سردرگمی و رفتوآمدهای اضافی بین مراجع مختلف جلوگیری میکند. اگر پروژه شما در مرز بین دو حوزه (مثلاً حاشیه شهرک صنعتی و روستا) قرار دارد، بهتر است پیش از اقدام، استعلام کتبی از هر دو مرجع بگیرید تا مرجع نهایی مشخص شود.

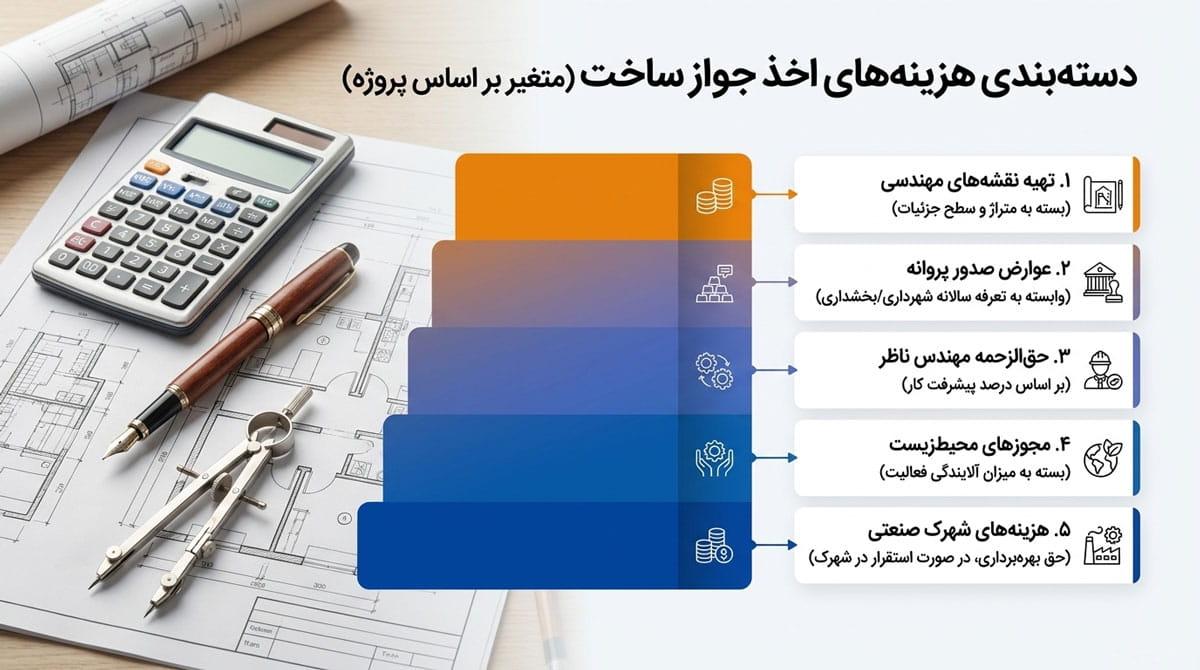

هزینههای جواز ساخت و مجوز ساخت سوله
هزینه دریافت جواز ساخت سوله، عدد ثابتی ندارد و مستقیماً به شهر، متراژ سوله، نوع کاربری و مرجع صادرکننده مجوز بستگی دارد. به همین دلیل هرگونه رقم قطعی که بدون دیدن پرونده اعلام شود، معمولاً نادرست است. اما هزینههای این مسیر را میتوان در چند دسته اصلی طبقهبندی کرد:
| ردیف | نوع هزینه | به چه چیزی بستگی دارد |
|---|---|---|
| ۱ | تهیه نقشههای مهندسی | متراژ سوله و سطح جزئیات نقشههای سازه و تاسیسات |
| ۲ | عوارض صدور پروانه ساخت | ضریب k منطقه، تعرفه شهرداری یا بخشداری همان سال |
| ۳ | حقالزحمه مهندس ناظر | مدت پروژه و درصد پیشرفت فیزیکی کار |
| ۴ | استعلام و مجوز محیطزیست | نوع فعالیت داخل سوله و میزان آلایندگی احتمالی |
| ۵ | هزینههای شهرک صنعتی (در صورت وجود) | حق بهرهبرداری از زمین و تعرفه واحد شهرک |
چند نکته درباره این هزینهها اهمیت دارد:
- عوارض شهرداری هر سال بر اساس تعرفه محلی شورای شهر تغییر میکند، بنابراین رقم سال قبل قابل استناد برای پروژه امسال نیست.
- در شهرکهای صنعتی، هزینهها معمولاً شفافتر و از پیش تعیینشده هستند، در حالی که در بافت شهری یا روستا، برخی هزینهها بسته به نظر کارشناس بازدیدکننده متغیر است.
- سولههایی با کاربری آلاینده (مانند مرغداری صنعتی یا کارخانه بازیافت) هزینه استعلام محیطزیست بیشتری دارند، چون فرآیند ارزیابی زیستمحیطی طولانیتر است.

پایان کار سوله چیست و چه تفاوتی با جواز ساخت دارد؟
جواز ساخت، مجوز شروع عملیات ساختمانی است؛ پایان کار سوله، تاییدیه پایان همان عملیات و انطباق سازه ساختهشده با نقشههای مصوب است. به بیان دقیقتر، جواز ساخت اجازه میدهد کار را شروع کنید و پایان کار تایید میکند که کار طبق همان مجوز، بدون تخلف و اضافه بنا، به پایان رسیده است.
این دو مجوز اغلب با هم اشتباه گرفته میشوند، در حالی که نقش کاملاً متفاوتی در چرخه قانونی پروژه دارند. جواز ساخت یک سند مقدماتی است و بدون آن نمیتوان وارد فاز اجرا شد؛ پایان کار یک سند نهایی است و بدون آن، سوله ساختهشده از نظر قانونی «تمامشده» محسوب نمیشود، حتی اگر عملیات ساختمانی واقعاً به اتمام رسیده باشد.
| ویژگی | جواز ساخت | پایان کار سوله |
|---|---|---|
| زمان صدور | پیش از شروع ساخت | پس از اتمام کامل عملیات ساختمانی |
| هدف اصلی | اجازه شروع اجرا | تایید انطباق سازه اجراشده با نقشه مصوب |
| مرجع بازدیدکننده | کارشناس فنی قبل از اجرا | کارشناس فنی و ناظر شهرسازی پس از اجرا |
| پیشنیاز | استعلام کاربری و مالکیت | داشتن جواز ساخت معتبر و اجرای مطابق نقشه |
| اثر حقوقی | امکان شروع قانونی ساختوساز | امکان اخذ سند رسمی، فروش و رهن ملک |
نکتهای که بسیاری از کارفرمایان بعد از تحویل سوله متوجه آن میشوند این است که داشتن جواز ساخت بهتنهایی کافی نیست. اگر در حین اجرا تغییری در متراژ، ارتفاع یا کاربری داخلی سوله نسبت به نقشه اولیه ایجاد شده باشد، این مغایرت در بازدید پایان کار مشخص میشود و میتواند صدور گواهی را با تاخیر یا جریمه همراه کند. به همین دلیل، هرگونه تغییر در طول اجرای پروژه باید همزمان به اطلاع مهندس ناظر و مرجع صادرکننده جواز رسانده شود، نه اینکه به امید حلشدن در مرحله پایان کار نادیده گرفته شود.
مراحل و مدارک دریافت پایان کار سوله
پس از اتمام کامل عملیات ساختمانی، فرآیند اخذ پایان کار سوله را میتوان در پنج مرحله دنبال کرد:
- تشکیل پرونده و ثبت درخواست
مالک یا نماینده قانونی باید درخواست پایان کار را همراه با جواز ساخت اولیه، به همان مرجعی که جواز را صادر کرده تسلیم کند. تاخیر در ثبت این درخواست پس از اتمام کار، هیچ مزیتی ندارد و صرفاً روند بهرهبرداری از سوله را طولانیتر میکند. - ارائه گزارش مهندس ناظر
مهندس ناظر پروژه باید گزارشی مبنی بر اتمام عملیات ساختمانی مطابق نقشههای مصوب ارائه دهد. این گزارش شامل تایید اجرای صحیح اسکلت فلزی، پوشش سقف و دیوار، و رعایت ضوابط ایمنی است. - بازدید کارشناس فنی از سازه
کارشناس مرجع صادرکننده از محل بازدید میکند تا تطابق سازه اجراشده با نقشه مصوب، متراژ مجاز و کاربری اعلامشده را راستیآزمایی کند. در این بازدید، هرگونه اضافه بنا یا تغییر در ارتفاع سوله نسبت به جواز اولیه بررسی میشود. - رفع مغایرتها، در صورت وجود
اگر بین سازه اجراشده و نقشه مصوب اختلافی مشاهده شود، پرونده معمولاً به کمیسیون رسیدگی به تخلفات ساختمانی ارجاع میشود. بسته به نوع و میزان مغایرت، ممکن است جریمه تعیین شود یا اصلاح فیزیکی سازه لازم باشد. - صدور گواهی پایان کار
پس از تایید نهایی و در صورت نبود مغایرت یا پس از رفع آن، گواهی پایان کار صادر میشود. این سند برای دریافت انشعابات دائم، اخذ سند رسمی ملک و هرگونه معامله بعدی روی سوله ضروری است.
مدارک اصلی مورد نیاز برای تشکیل پرونده پایان کار سوله شامل موارد زیر است:
- اصل جواز ساخت و نقشههای مصوب اولیه
- گزارش پایان عملیات از مهندس ناظر
- سند مالکیت یا مدرک واگذاری زمین
- کارت ملی و شناسنامه مالک یا نماینده قانونی
- فیش پرداخت عوارض شهرداری یا بخشداری (در صورت وجود بدهی معوق)
- تاییدیه ایمنی و آتشنشانی، برای سولههای با کاربری صنعتی یا انباری با متراژ بالا
یک نکته عملی که در پروژههای واقعی زیاد دیده میشود: هرچه فاصله زمانی بین اتمام ساخت و ثبت درخواست پایان کار بیشتر شود، احتمال تغییر تعرفهها، بهروزرسانی ضوابط شهرسازی یا حتی انقضای اعتبار جواز ساخت اولیه بالاتر میرود. به همین دلیل، بهتر است درخواست پایان کار بلافاصله پس از اتمام کار و تایید مهندس ناظر ثبت شود.
پیامد ساخت سوله بدون جواز یا پایان کار
ساخت سوله بدون جواز یا ادامه بهرهبرداری بدون اخذ پایان کار، تخلف ساختمانی محسوب میشود و پیامدهای آن معمولاً بهمرور و در بدترین زمان ممکن (هنگام فروش، رهن یا دریافت تسهیلات) خودشان را نشان میدهند.
در ساختوساز بدون جواز، روند معمول به این شکل است:
- مرجع نظارتی (شهرداری یا بخشداری) با مشاهده عملیات، ابتدا اخطار توقف کار صادر میکند.
- در صورت ادامه کار یا عدم رعایت اخطار، پرونده به کمیسیون ماده ۱۰۰ شهرداری ارجاع میشود.
- کمیسیون بسته به نوع تخلف، حکم به جریمه نقدی یا در موارد ساخت در حریم ممنوعه، حکم قلع و قمع (تخریب کامل سازه) صادر میکند.
- تا زمان صدور حکم و اجرای آن، هیچ انشعاب آب، برق یا گاز صنعتی به سوله تعلق نمیگیرد.
نبود پایان کار، حتی وقتی سازه با جواز معتبر ساخته شده باشد، مشکلات جدیتری در بلندمدت ایجاد میکند:
| نبود مجوز | مشکل مستقیم | اثر روی کارفرما |
|---|---|---|
| نبود جواز ساخت | توقف پروژه، جریمه، احتمال تخریب | توقف کامل فعالیت و ضرر سرمایهگذاری |
| نبود پایان کار | عدم امکان اخذ سند رسمی | ملک قابل فروش، رهن یا وثیقهگذاری نیست |
| نبود پایان کار در بهرهبرداری صنعتی | عدم تایید نهایی ایمنی و انطباق فنی | ریسک حقوقی در بیمه و بازرسیهای ادواری کار |
فراتر از جنبه حقوقی، سولهای که بدون مجوز یا بدون پایان کار احداث شده، در عمل هیچ ارزش قابلاستناد در ارزیابی بانکی و بیمهای ندارد. این موضوع در پروژههای صنعتی که معمولاً بخشی از سرمایهگذاری از طریق تسهیلات بانکی تامین میشود، اهمیت مضاعفی پیدا میکند؛ بانکها معمولاً بدون گواهی پایان کار، ملک را بهعنوان وثیقه نمیپذیرند.
نتیجهگیری
دریافت جواز ساخت سوله و در ادامه اخذ گواهی پایان کار، دو مرحله جدانشدنی از یک پروژه قانونی و مطمئن هستند که نادیده گرفتن هرکدام میتواند هزینههای مالی و زمانی سنگینی به همراه داشته باشد. اگر مسیر درست را از همان ابتدا انتخاب کنید، مدارک لازم را کامل تهیه کنید و همکاری نزدیکی با مهندس ناظر داشته باشید، این فرآیند بدون دردسر و در زمان معقول طی میشود. تیم آریاسوله با تجربه اجرای پروژههای صنعتی از مرحله اخذ جواز ساخت تا تحویل کلید، آماده است تا در کنار شما، سولهای ایمن، استاندارد و قانونی بسازد؛ برای مشاوره رایگان و شروع پروژه ساخت سوله خود، همین امروز با کارشناسان آریاسوله در ارتباط باشید.
